Unidad 8. Actualización del progreso de las tareas (V)

Introducir el porcentaje completado del trabajo de una asignación.

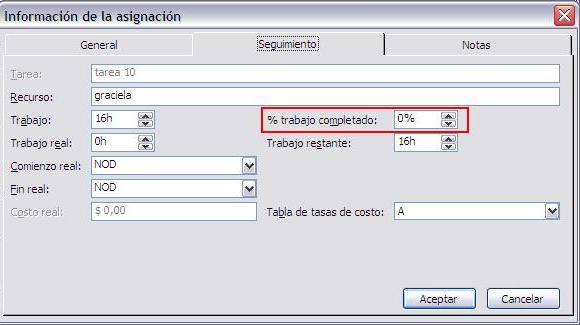

Para ello, debemos ir a la vista Uso de tarea, abrir el cuadro Información de la asignación del recurso asignado a la tarea y en la pestaña Seguimiento introducir el valor en el recuadro % de trabajo completado.

Nota: Observar que las demás opciones son similares a las del cuadro de diálogo "Actualizar tarea".

Actualizar el progreso de la tarea introduciendo el trabajo real y el trabajo restante completado.

Para ello debemos abrir la tabla Trabajo en la vista Diagrama de Gantt.

Ir al menú VerMás tablasTrabajo.

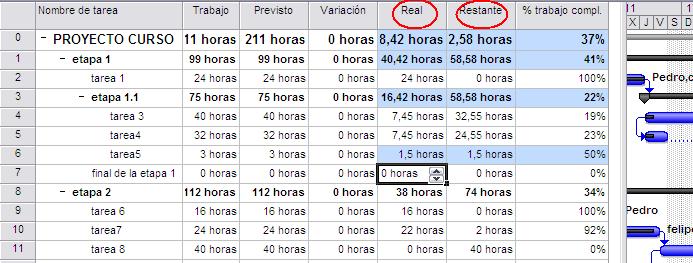

En la columna Real introducir la cantidad de horas reales que se han completado de la tarea. Si lo que deseamos es introducir el valor restante lo haremos en la columna Restante.

Observar que según la columna en la que introducimos un valor Project calculará nuevamente las demás columnas.

Si en la tarea hay varios recursos asignados, el valor introducido se repartirá de manera uniforme entre los recursos.

Pág. 8.5

Atrás  Inicio  Adelante





Página inicial  Cursos Informática Gratuitos

Síguenos en:   Facebook       Sobre aulaClic            Política de Cookies
