Unidad 8. Actualización del progreso de las tareas (VII)

Actualizar el progreso de la tarea introduciendo el trabajo real completado de una asignación por períodos de tiempo.

Supongamos que un recurso cumple horas de trabajo pero no en los días asignados sino que por alguna razón lo hace en otro período de tiempo, para establecer ese cambio en el proyecto debemos:

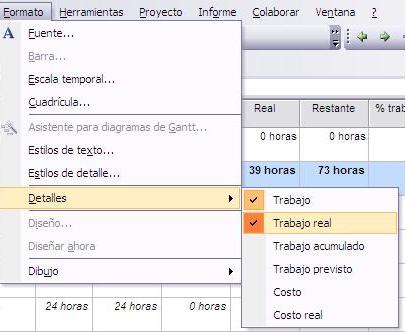

En la vista Uso de tarea, teniendo abierta la tabla Trabajo ir a FormatoDetallesTrabajo Real.

Observar que la fase temporal ahora nos muestra cada fila dividida en dos campos Trab. y Trab. real.

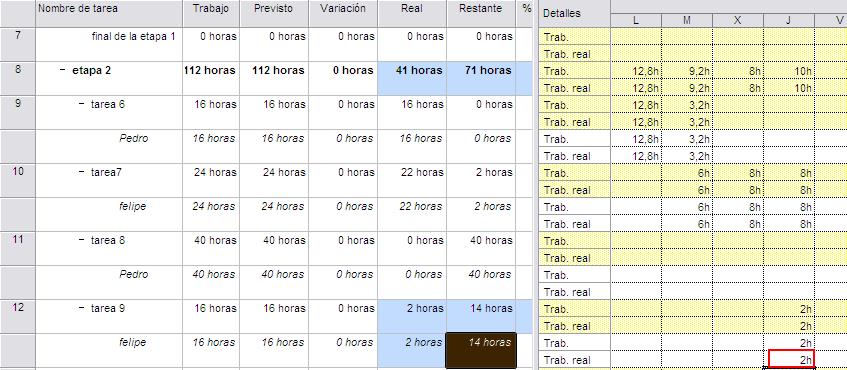

El recurso “Felipe” de la “tarea 9” ha cumplido 2hs. de trabajo un día antes de lo estipulado, al ingresar dicho dato las columnas correspondientes se han recalculado.

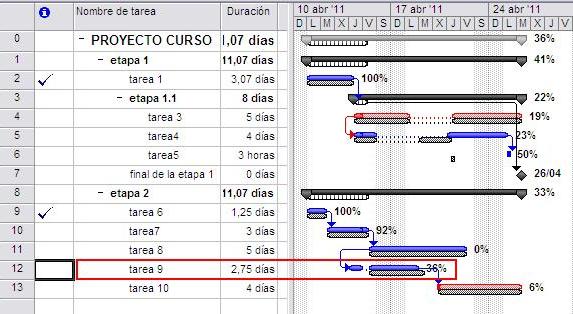

Si actualizamos el proyecto y vamos a la vista Gantt de seguimiento vemos el cambio en la tarea. En este caso no trajo ningún problema pero podría haber pasado que se retrase el proyecto, se sobreasigne algún recurso, etc.

• Ejercicio propuesto de la Unidad 8 • Prueba evaluativa de la Unidad 8

Pág. 8.7

Atrás  Inicio  Adelante





Página inicial  Cursos Informática Gratuitos

Síguenos en:   Facebook       Sobre aulaClic            Política de Cookies
