Unidad 6. Sobreasignación y redistribución (IV)

*1 Redistribución:

Automática: Project redistribuye los recursos apenas se produzca una sobreasignación (no lo recomiendo) según los criterios que determinemos más abajo.

Manual:Sólo se redistribuyen los recursos cuando presionemos el botón Redistribuir ahora.

Buscar sobreasignaciones con el criterio: Si desplegamos el recuadro aparecen las opciones minutos, horas, días, semanas y meses. Este es un punto muy importante por que aquí definimos el criterio de la sobreasignación. Por ejemplo, elegimos como criterio Por semanas y tenemos un recurso que está sobrepasado en horas uno o más días pero el total de horas no pasa de las horas que establecimos como semanales (en el cuarto paso del asistente cuando comenzamos), entonces Project no lo toma como un recurso sobreasignado.

Borrar valores de redistribución antes de redistribuir: Si ya hemos redistribuido antes y queremos seguir manteniendo estos valores, destildar la opción.

*2 Ámbito de la redistribución de ‘Nombre del proyecto’:

Podemos elegir redistribuir en todo el proyecto ó en un intervalo de fechas determinadas.

*3 Resolver sobreasignaciones:

Orden de redistribución: Según la opción seleccionada Project va a redistribuir los recursos.

Sólo identificador Project retrasa las tareas a partir de los números de identificador más altos antes de considerar otros criterios.

Estándar Es la opción predeterminada. Una tarea con más tiempo de demora se retrasa primero, lo mismo que una tarea con una fecha de comienzo posterior, también tiene en cuenta las prioridades y delimitaciones que hayamos definido a las tareas.

Prioridad, estándar

Project busca primero prioridades y luego los criterios del orden estándar.

Redistribuir sólo conforme al margen de demora disponible Si tildamos esta opción evitamos que se retrase la fecha de fin del proyecto. Pero, a no ser que las tareas tengan mucho margen de demora no se verá un cambio significativo después de la redistribución.

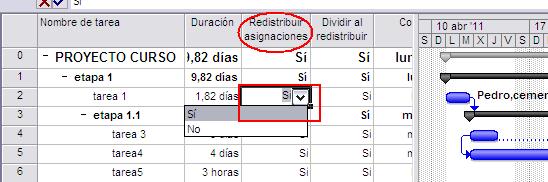

La redistribución puede ajustar asignaciones individuales Esta opción permite que la redistribución haga ajustes cuándo un recurso trabaja en una tarea sin tener en cuenta los demás recursos que trabajan en la misma tarea. Es una configuración general para todas las tareas. Si deseamos esta opción para no todas las tareas podemos agregar la columna Redistribuir asignaciones a una hoja de tareas y elegir si/no para las tareas que deseemos.

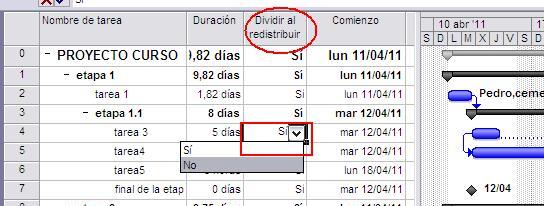

La redistribución puede crear divisiones en el trabajo restante Permite que la redistribución divida el trabajo restante en tareas o asignaciones. Si deseamos esta opción para no todas las tareas podemos agregar la columna Dividir al redistribuir a una hoja de tareas y elegir si/no para las tareas que deseemos.

Redistribuir tareas con recursos propuestos Si esta opción está tildada, Project puede utilizar para la redistribución un recurso que está propuesto, no confirmado.

Una vez establecida la configuración de la redistribución a nuestras necesidades, si establecimos el tipo Manual al principio para que Project redistribuya, deberemos hacer clic en el botón Redistribuir ahora, si elegimos el modo Automático cada vez que tengamos algún recurso sobreasignado Project redistribuirá teniendo en cuenta estos criterios.

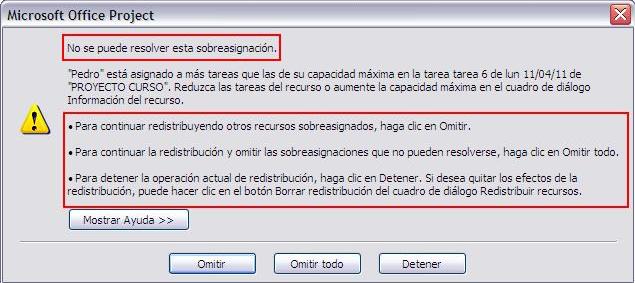

Nota: No siempre se pueden redistribuir los recursos ó todos los recursos, pero Project nos avisará por medio de un cuadro de diálogo los recursos que no pudo redistribuir para que lo hagamos nosotros manualmente.

6.3. Vista Gantt de redistribución

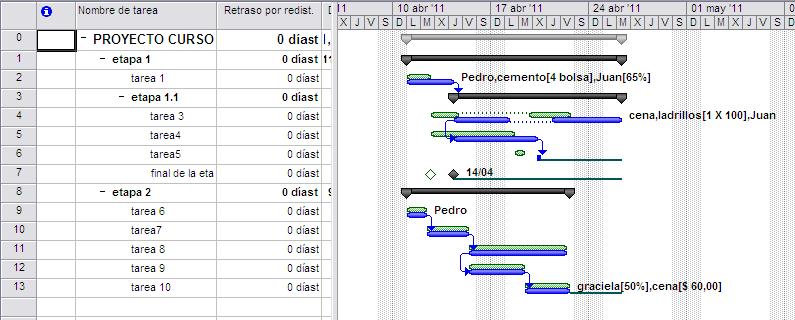

Podemos activar la vista Gantt de redistribución para ver de manera gráfica como Proyect redistribuyó las tareas. En color verde se ven las tareas antes de redistribuir. Para aplicar la vista debemos ir al menú Ver → Mas vistas… → Buscar la vista Gantt de seguimiento y Aplicar.

• Ejercicio propuesto de la Unidad 6 • Prueba evaluativa de la Unidad 6
